空间吸声体安装要求及注意事项
一、 施工准备
吊顶采用Φ3Mm钢丝绳,钢丝卡头,25×25×3Mm国标角钢,Φ8mm吊环螺丝,Φ4mm铆钉,防锈漆,数量根据现场实际需要采购。
二、 作业条件
1、材料的到位和脚手架的铺建完毕。
2、施工所需的工具齐全。
三、 施工工艺
施工顺序:调水平,弹吊顶高度线,安装Φ3Mm钢丝绳,安装25×25×3Mm国标角钢和吊环,安装空间吸音体,调水平验收。
1、根据房间水平线,用尺竖向量至吊顶设计标高,沿墙四周弹顶棚标高水平线,并在墙上画好角钢分档线。
2、弹好顶棚标高水平线及角钢分档线位置后,确定钢丝绳下端的标高,按大钢梁位置和水平线间距,把钢丝绳固定。
3、角钢涂刷防锈漆和美化漆,自然风干。
4、钢丝绳在安装时,钢丝绳头预留不能低于5-10cm,且两端需缠绕固定。安装角钢时,用Φ8mm吊环连接在钢丝绳上,切要拧紧吊环卡牢。角钢安装完毕后应进行调平。
5、角钢在安装时,应注意横竖的布置,以加强角钢的侧向稳定性。
6、角钢安装完毕后,经检查标高、间距、平直度和吊挂荷载符合设计要求后,方可进行下一步工程施工。且应等水、电、空调等专业工序完成后方可安装空间吸音体。

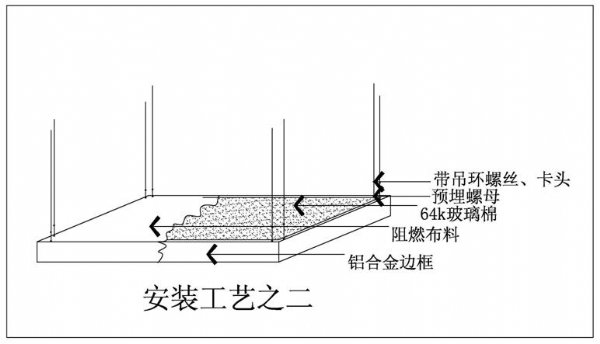

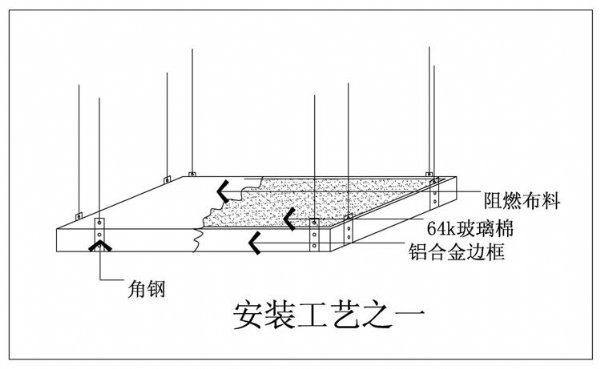

7、体育馆吊顶空间吸音体面积一般按顶棚面积的二分之一以上布局即可达到理想的吸音效果。安装工艺之一:直接用角码和4mm铆钉将吸音体固定在角钢上即可。角码间距600mm,之二:吸音体边框内提前安装预埋螺母,直接用钢丝绳与吊环螺丝拿钢丝绳卡头调整固定即可。


四、质量标准
1、保证项目:钢丝绳和角钢的种类、规格和固定方法必须符合设计要求;钢丝绳和角钢的安装必须位置正确、连接牢固。
2、基本项目:吊环、角码位置正确,顺直、连接件应符合要求。
3、吸音体项目:保证产品吸音性能好、结构美观、质量优越。
五、注意事项
(一)成品保护
1、安装好的天花负面上不得上人踩塌,其他工种的吊挂件或重物严禁吊于天花负面上。
2、顶棚施工过程中,应注意保护顶棚内装好的各种线管,钢丝绳和角钢的吊挂严禁固定在通风管道及其他设备上。
3、已安装好的顶棚严禁碰撞和污染。
(二)安全措施
1、进入现场必须戴安全帽。严禁穿拖鞋、高跟鞋或光脚进入施工现场。现场禁止吸烟。
2、安装顶棚用的操作平台搭设必须牢固。
3、施工过程中,工具要随手放入工具袋内,上下传递材料或工具时不得抛掷,工具、电气的操作严格按操作规程,严防伤人。
吊顶采用Φ3Mm钢丝绳,钢丝卡头,25×25×3Mm国标角钢,Φ8mm吊环螺丝,Φ4mm铆钉,防锈漆,数量根据现场实际需要采购。
二、 作业条件
1、材料的到位和脚手架的铺建完毕。
2、施工所需的工具齐全。
三、 施工工艺
施工顺序:调水平,弹吊顶高度线,安装Φ3Mm钢丝绳,安装25×25×3Mm国标角钢和吊环,安装空间吸音体,调水平验收。
1、根据房间水平线,用尺竖向量至吊顶设计标高,沿墙四周弹顶棚标高水平线,并在墙上画好角钢分档线。
2、弹好顶棚标高水平线及角钢分档线位置后,确定钢丝绳下端的标高,按大钢梁位置和水平线间距,把钢丝绳固定。
3、角钢涂刷防锈漆和美化漆,自然风干。
4、钢丝绳在安装时,钢丝绳头预留不能低于5-10cm,且两端需缠绕固定。安装角钢时,用Φ8mm吊环连接在钢丝绳上,切要拧紧吊环卡牢。角钢安装完毕后应进行调平。
5、角钢在安装时,应注意横竖的布置,以加强角钢的侧向稳定性。
6、角钢安装完毕后,经检查标高、间距、平直度和吊挂荷载符合设计要求后,方可进行下一步工程施工。且应等水、电、空调等专业工序完成后方可安装空间吸音体。
7、体育馆吊顶空间吸音体面积一般按顶棚面积的二分之一以上布局即可达到理想的吸音效果。安装工艺之一:直接用角码和4mm铆钉将吸音体固定在角钢上即可。角码间距600mm,之二:吸音体边框内提前安装预埋螺母,直接用钢丝绳与吊环螺丝拿钢丝绳卡头调整固定即可。


四、质量标准
1、保证项目:钢丝绳和角钢的种类、规格和固定方法必须符合设计要求;钢丝绳和角钢的安装必须位置正确、连接牢固。
2、基本项目:吊环、角码位置正确,顺直、连接件应符合要求。
3、吸音体项目:保证产品吸音性能好、结构美观、质量优越。
五、注意事项
(一)成品保护
1、安装好的天花负面上不得上人踩塌,其他工种的吊挂件或重物严禁吊于天花负面上。
2、顶棚施工过程中,应注意保护顶棚内装好的各种线管,钢丝绳和角钢的吊挂严禁固定在通风管道及其他设备上。
3、已安装好的顶棚严禁碰撞和污染。
(二)安全措施
1、进入现场必须戴安全帽。严禁穿拖鞋、高跟鞋或光脚进入施工现场。现场禁止吸烟。
2、安装顶棚用的操作平台搭设必须牢固。
3、施工过程中,工具要随手放入工具袋内,上下传递材料或工具时不得抛掷,工具、电气的操作严格按操作规程,严防伤人。
